Du mardi 22 avril au lundi 26 mai, 5 semaines ont suffi pour le montage des quatre éoliennes.
Le planning prévisionnel était un peu plus serré, mais quelques journées venteuses ont empêché les équipes de montage de garder le rythme.
Même s’il y a un peu de retard, ça ne remet rien en cause et on reste encore parfaitement dans le calendrier.
Maintenant, les équipes de câbleurs sont à l’ouvrage à l’intérieur de chaque éolienne (il faut compter environ deux semaines de travail par éolienne), et désormais, on se moque de possibles agitations météorologiques !…
On peut espérer les premiers tours de pales pour la fin du mois de juin ou le tout début juillet.

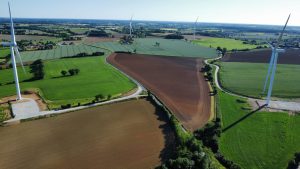

Du haut de leurs 150 mètres, équipées de leurs pales de 65,5 mètres, nos quatre éoliennes citoyennes font désormais partie du paysage du Fief-Sauvin.
